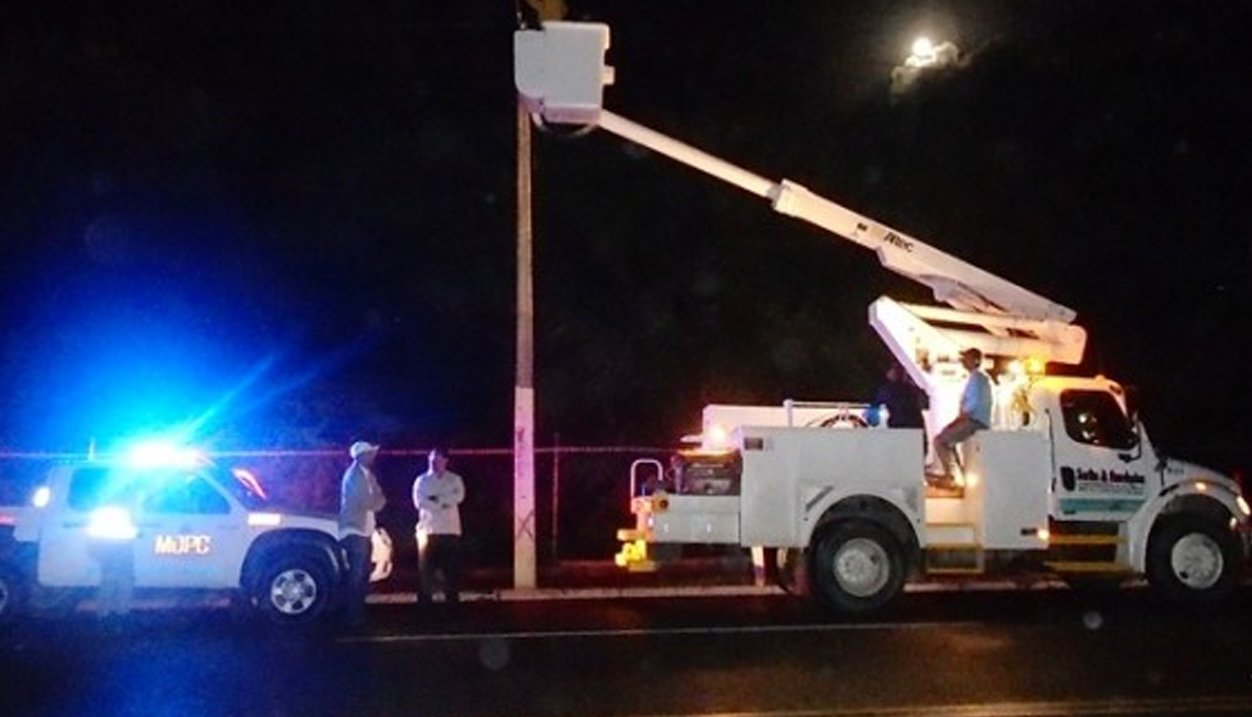

EDENORTE continúa instalación 24 horas en Altamira


edenorteilumina

SANTIAGO.-  Con una inversión de 37 millones de pesos, EDENORTE Dominicana inició los trabajos de la segunda etapa del proyecto troncal de redes de  distribución que enlazará a los municipios de Imbert y Altamira, en la provincia Puerto Plata.



La información la ofreció el ingeniero Julio César Correa, Administrador Gerente General de esa empresa, quien agregó que, concluida esa fase, los residentes en Altamira comenzarán a recibir electricidad las 24 horas.



Dijo que en esas labores EDENORTE tiene proyectado erogar la suma de 37 millones, tres mil pesos y que, al recibir el servicio energético de manera ininterrumpida, los altamireños verán mejorar su calidad de vida. De manera total,  en ambas etapas Edenorte invertirá en Altamira  75 millones, 360 mil pesos.



El ingeniero Correa precisó que, para ejecutar el proyecto de 24 horas en  Altamira, EDENORTE dividió los trabajos en dos fases. La primera sirvió para la rehabilitación de redes en ese municipio, con el objetivo de normalizar sus  clientes, en tanto que ahora comenzó  la construcción de un troncal de redes desde Imbert hasta ese poblado.



La primera fase del proyecto de rehabilitación de redes del municipio de Altamira fue finalizada el  año pasado, con la erogación  de fondo del Banco Interamericano de Desarrollo (BID) ascendente a 38 millones, 300 mil pesos.



En esa oportunidad  se izaron 270 postes, se instalaron 157 luminarias, 47 transformadores y  se normalizaron 1,297 clientes. Sin embargo, para poder brindarles servicio energético  24 horas falta la construcción del troncal  de redes, desde  Imbert hasta Altamira, la cual se está iniciando  en estos momentos.



Los trabajos en cuestión consisten en la instalación  de 12.7 kilómetros  de redes en doble terna de  media tensión, desde Imbert hasta  la entrada del pueblo de  Altamira, para interconectarla con las redes construidas el año pasado.

También, el  izado de 187 postes,  152 luminarias, instalación de 14 transformadores y el tendido 6.11  kilómetros de redes de baja tensión (triplex)  lo que permitirá la normalización de 540 clientes en dicho tramo.
